建設記録

Construction record
PointA PointB PointC PointD PointE PointF PointG
26Sep2014

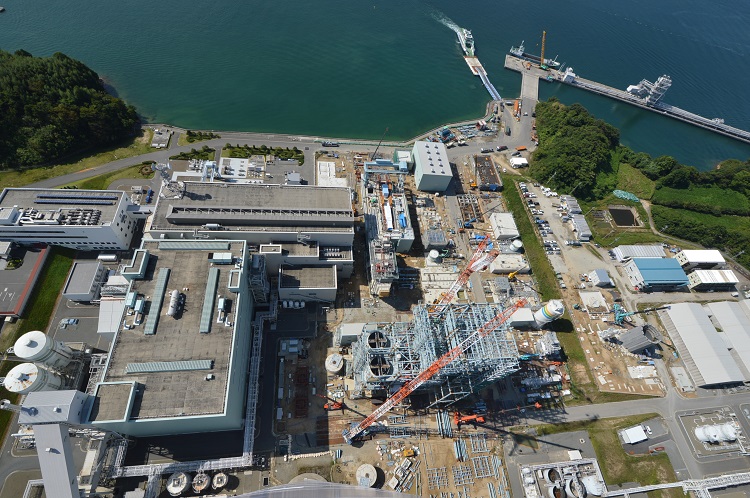

石炭ガス化設備・ガス精製設備建設サイト(北側)から

2014/9/26 石炭ガス化設備(左)は鉄骨建方第三節(約60m)まで建設が進み、鉄骨内は新たに原炭バンカの据付が始まりました。硫黄回収設備、ベントガス処理設備(ガス化設備右)では各種基礎工事、設備据付工事が着々と進んでいます。
26Sep2014

建設現場全景(貯炭サイロから)

2014/9/26 石炭ガス化設備(中左)は鉄骨建方第三節(約60m)まで建設が進み、タービン建屋(中右)屋上にはガスタービン、発電機が搬入されました。硫黄回収設備、ベントガス処理設備(ガス化設備手前)ほか、各種基礎工事、設備据付工事も着々と進んでいます。
26Sep2014

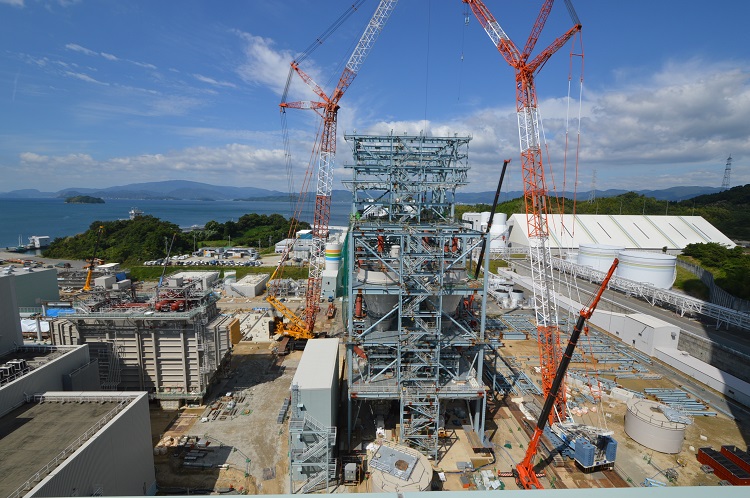

複合発電設備建設サイト(南側)から

2014/9/26 タービン建屋屋上にはガスタービン、発電機が搬入されました。建屋手前では構内搬送に使用されたメガベント(折りたたみ式重量支保工)の解体作業が進められています。その左手では新たに空気分離設備電気室の建設が始まっています。
26Sep2014

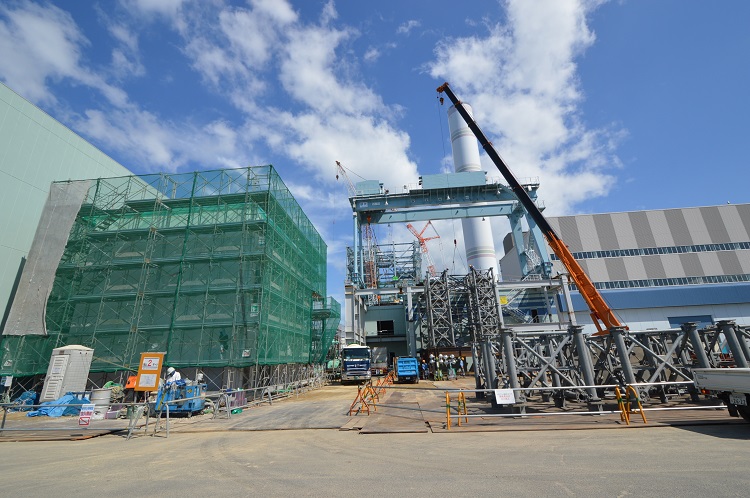

複合発電設備建設サイト(東側)から

2014/9/26 タービン建屋屋上(下)にはガスタービン、発電機が搬入されました。まだシートに覆われていますが、右手白いシートがガスタービン、左手水色のシートが発電機です。
26Sep2014

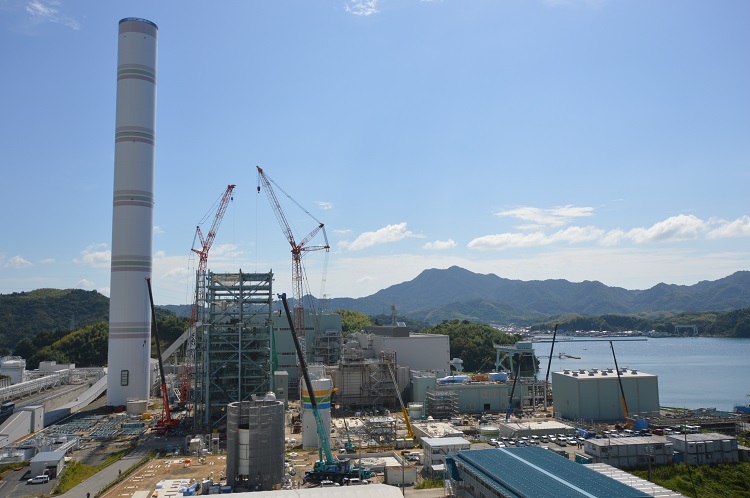

煙突から

2014/9/26 石炭ガス化設備(中下)は鉄骨建方第三節(約60m)まで建設が進み、タービン建屋(中上)屋上にはガスタービン、発電機が搬入されました。硫黄回収設備、ベントガス処理設備(ガス化設備右)ほか、各種基礎工事、設備据付工事も着々と進んでいます。
